Unsere Baustelle

im Verbindungsweg

Gemeinsam mit der Hansestadt Rostock setzen wir alles daran, die Klimawende voranzutreiben. Ein wichtiger Meilenstein dafür ist der Wärmeplan Rostocks. Im Rahmen der Umsetzung haben wir am 24. Februar im Verbindungsweg mit den Bauarbeiten zum Ausbau des Fernwärmenetzes begonnen. Ziel ist die Versorgung des jungen Mehrfamilienhaus-Wohngebietes "Alte Molkerei" in der Neubrandenburger Straße.

Baustellenbereich

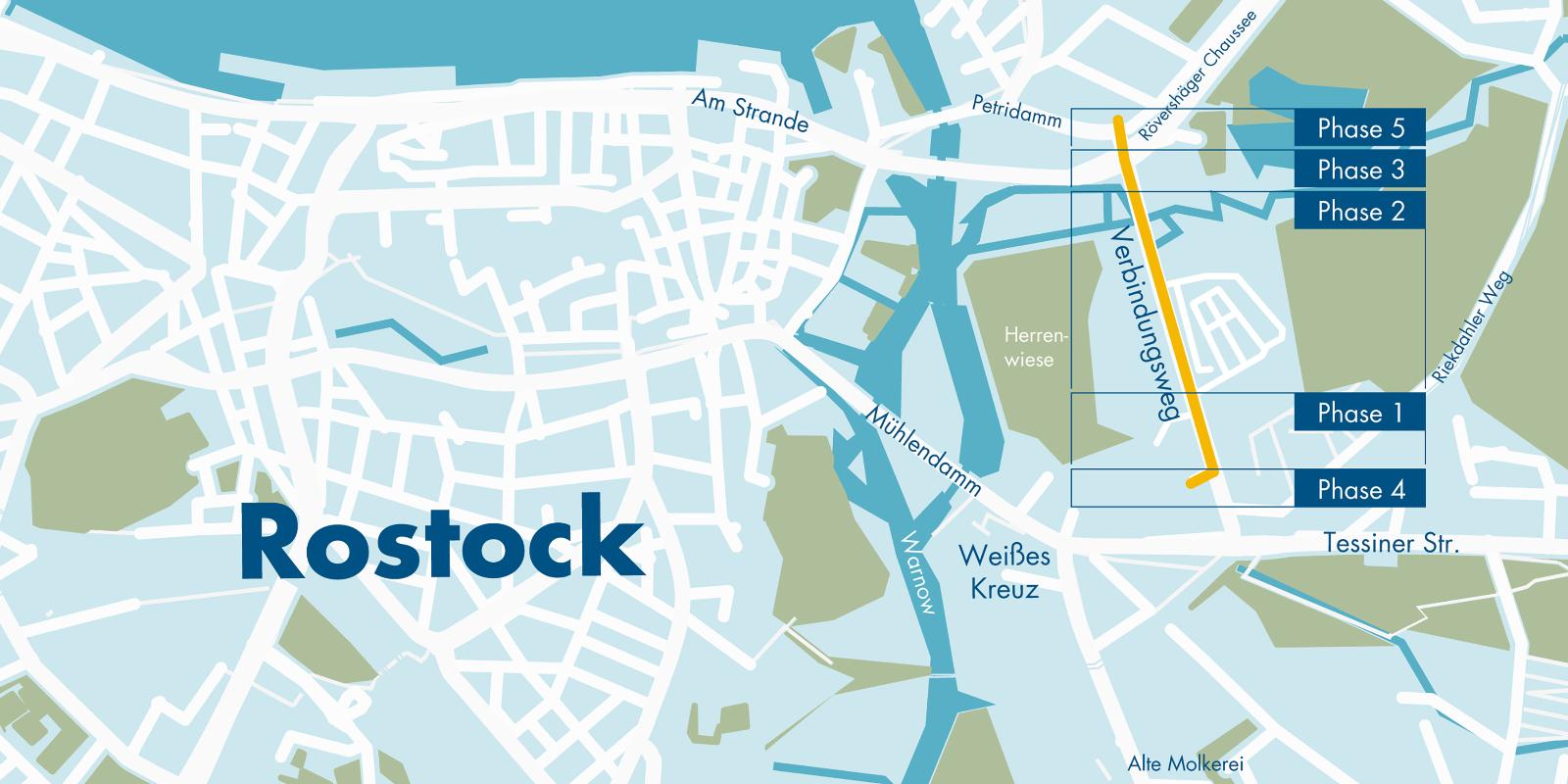

Die Karte zeigt die einzelnen Phasen der Baustellen im Verbindungsweg.
Die Karte zeigt die einzelnen Phasen der Baustellen im Verbindungsweg.

Wo bauen wir?

  • Unsere Baustelle erstreckt sich vom Petridamm in den Verbindungsweg bis zur Kreuzung an der Herrenwiese (vor der Esso-Tankstelle).
  • Hansestadt Rostock nutzt die Gelegenheit und erneuert anschließend auch gleich die Straßendecke im Verbindungsweg.

Warum bauen wir?

  • Bei der Umsetzung des Wärmeplanes der Hansestadt Rostock erschließen wir die Neubrandenburger Straße mit.
  • So soll das junge Mehrfamilienhaus-Wohngebiet „Alte Molkerei“ im Stadtteil Brinckmansdorf schnellstmöglich an das Fernwärmenetz der Stadtwerke angebunden werden.

Warum wird die Straße vollgesperrt?

  • Wir öffnen die Fahrbahn, um die Fernwärme-Leitungen in der Straßenmitte zu verlegen.
  • Dadurch wollen wir Beschädigungen der Bäume links und rechts der Straße vermeiden.
  • Der danebengelegene Fuß- und Radweg bleibt während der Bauzeit weiterhin nutzbar.

Wie lange bauen wir?

  • Baubeginn ist voraussichtlich Ende Februar. Bauende ist voraussichtlich im Juni 2025.

Der Verbindungsweg aus der Vogelperspektive

Der Verbindungsweg im Rostocker Osten aus der Vogelperspektive.

Unsere Bauabschnitte

Die angegebenen Bauphasen sind unter Vorbehalt zu betrachten, da sich Bauzeiten durch neue Erkenntnisse oder auftretende Hindernisse geringfügig während der Arbeiten ändern können. Wir informieren aber selbstverständlich schnellstmöglich über relevante Änderungen.

Wann wird gebaut?

24. Februar bis Ende März

Wo wird gebaut?

Start ab Höhe REPO-Markt bis an die Kleingartenanlage „Verbindungweg“ heran. Die Kreuzung Esso-Tankstelle/An der Herrenwiese bleibt frei.

Was wird gebaut?

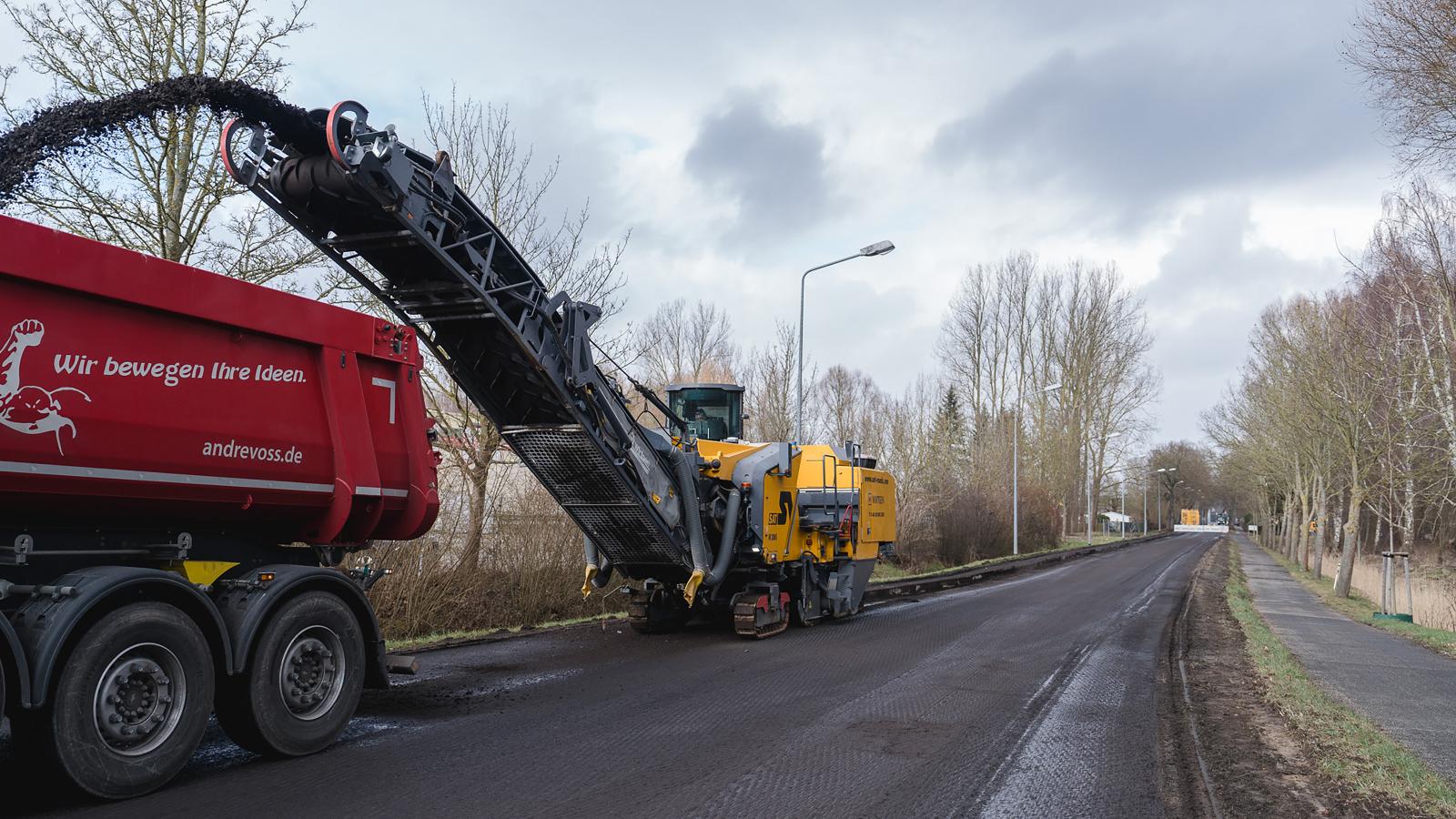

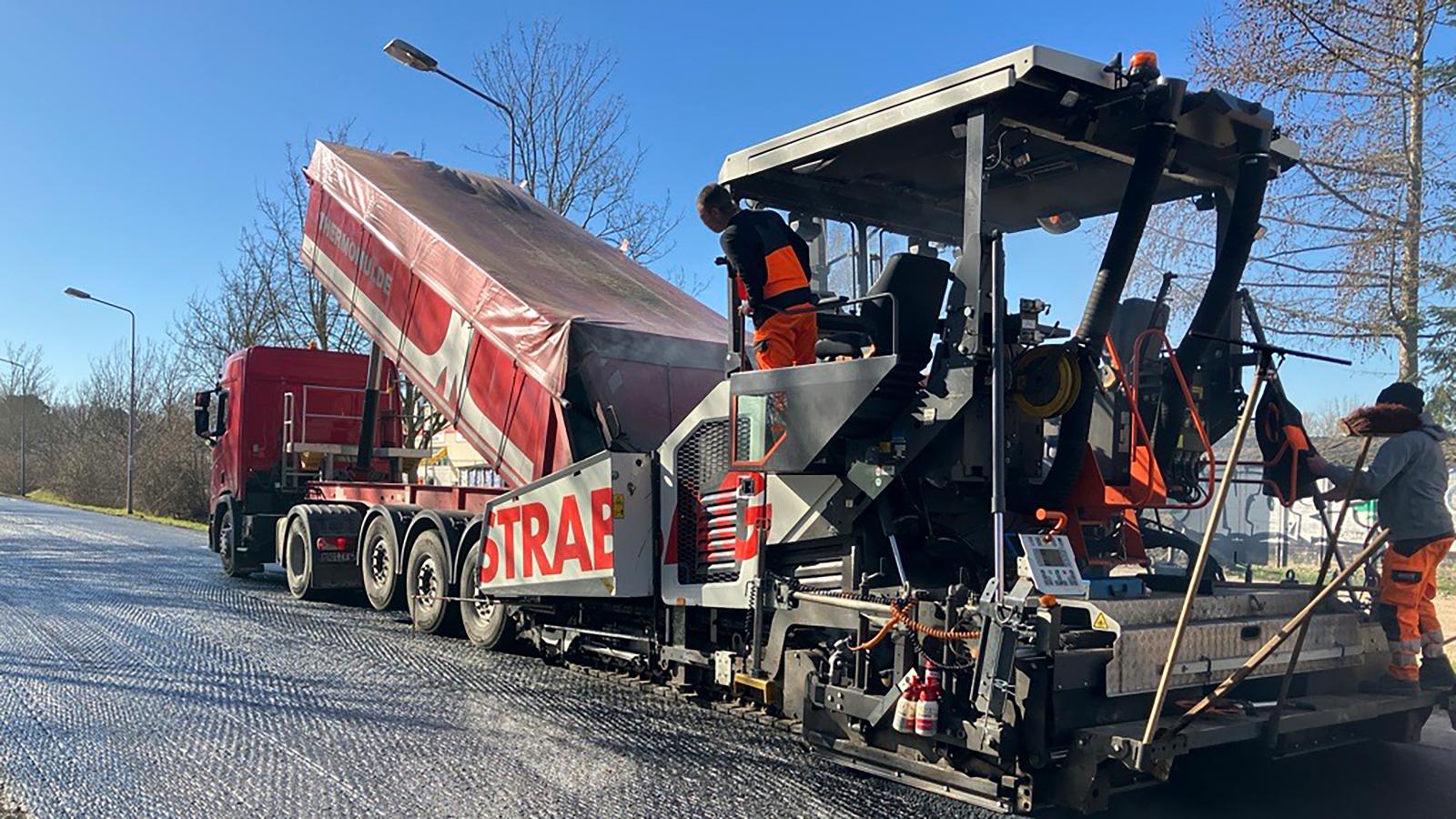

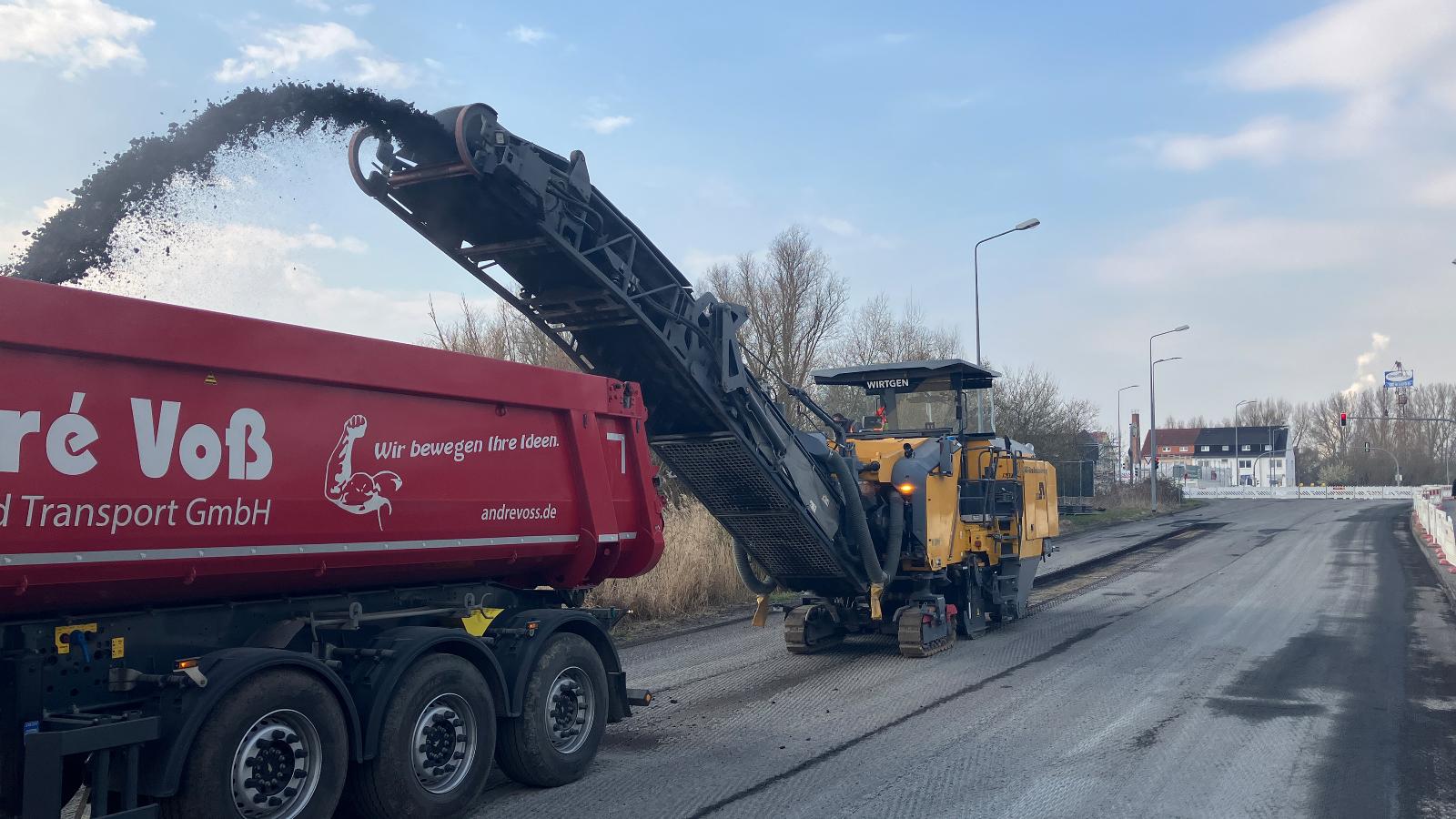

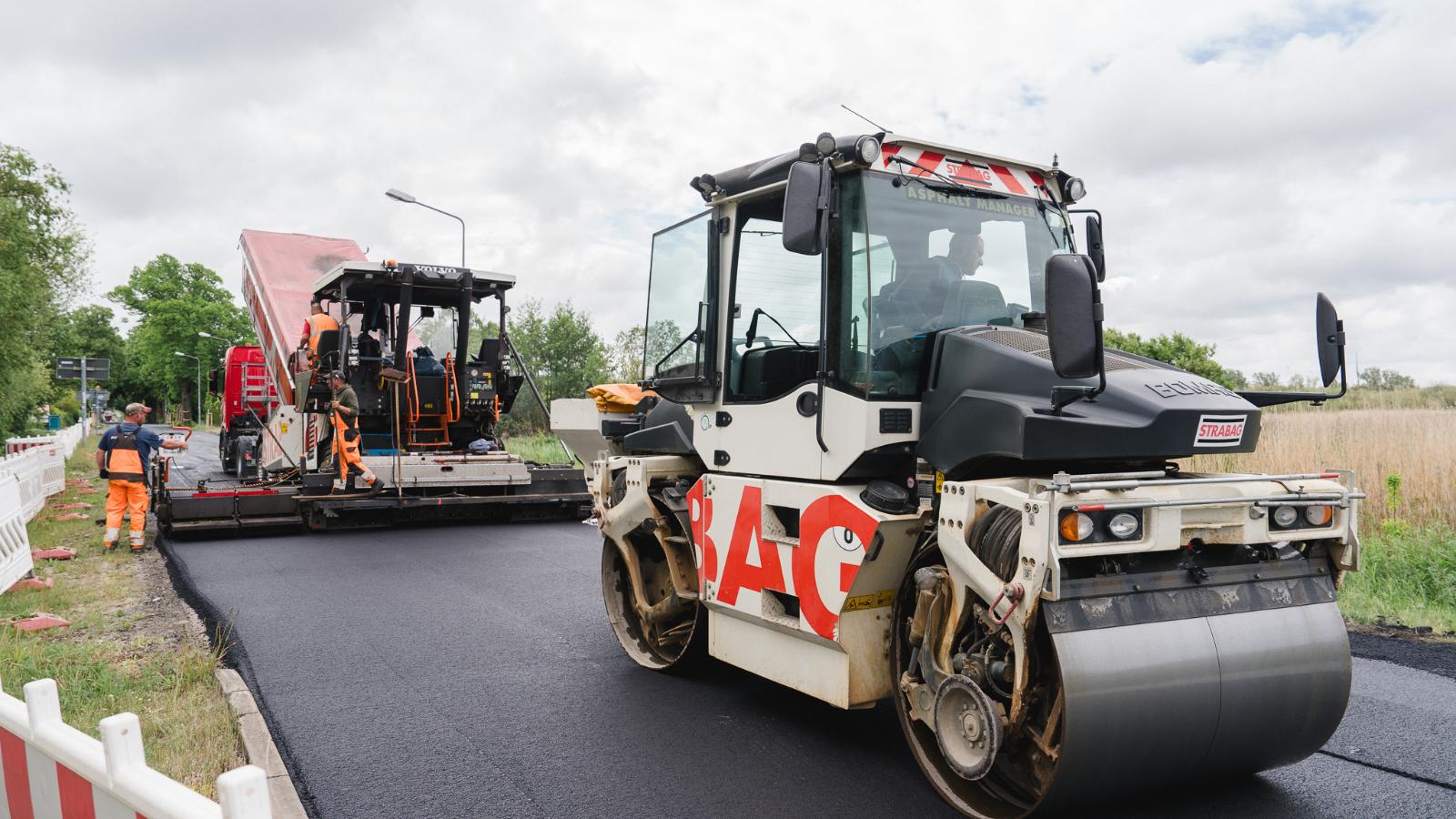

Zunächst wird die Straße abgefräst, anschließend finden Tief- und Rohrbauarbeiten in der Fahrbahnmitte statt, abschließend wir die Fahrbahnoberfläche wieder hergestellt.

Welche Beeinträchtigungen wird es geben?

Bitte die Beschilderung vor Ort beachten. Vollsperrung der Straße Verbindungsweg im betroffenen Bauabschnitt Phase 1. Die Kleingartenanlage ist vom Norden her für Fahrzeuge erreichbar.
REPO-Markt und Tankstelle sind vom Süden her für Fahrzeuge erreichbar. Der Fuß- und Radweg bleibt im gesamten Verbindungsweg frei.

Wann wird gebaut?

Ende März bis Ende April, ca. 6 Wochen

Wo wird gebaut?

Ab Ende Baufeld Phase 1 Höhe KKGA „Verbindungsweg“ bis an die Kreuzung Rövershäger Chaussee heran.

Was wird gebaut?

Zunächst wird die Straße abgefräst, anschließend finden Tief- und Rohrbauarbeiten in der Fahrbahnmitte statt, abschließend wir die Fahrbahnoberfläche wieder hergestellt.

Welche Beeinträchtigungen wird es geben?

Bitte die Beschilderung vor Ort beachten. Vollsperrung der Straße Verbindungsweg im betroffenen Bauabschnitt. Die Kleingartenanlage ist vom Süden her für Fahrzeuge erreichbar. Der Fuß- und Radweg bleibt im gesamten Verbindungsweg frei.

Wann wird gebaut?

Start Mitte/Ende April bis Ende Mai, ca. 2 Wochen, teilweise parallel mit Bauabschnitt Phase 2

Wo wird gebaut?

Start im nördlichen Ende von Bauabschnitt Phase 2 sowie im Grünstreifen zwischen den Straßen Rövershäger Chaussee und Petridamm

Was wird gebaut?

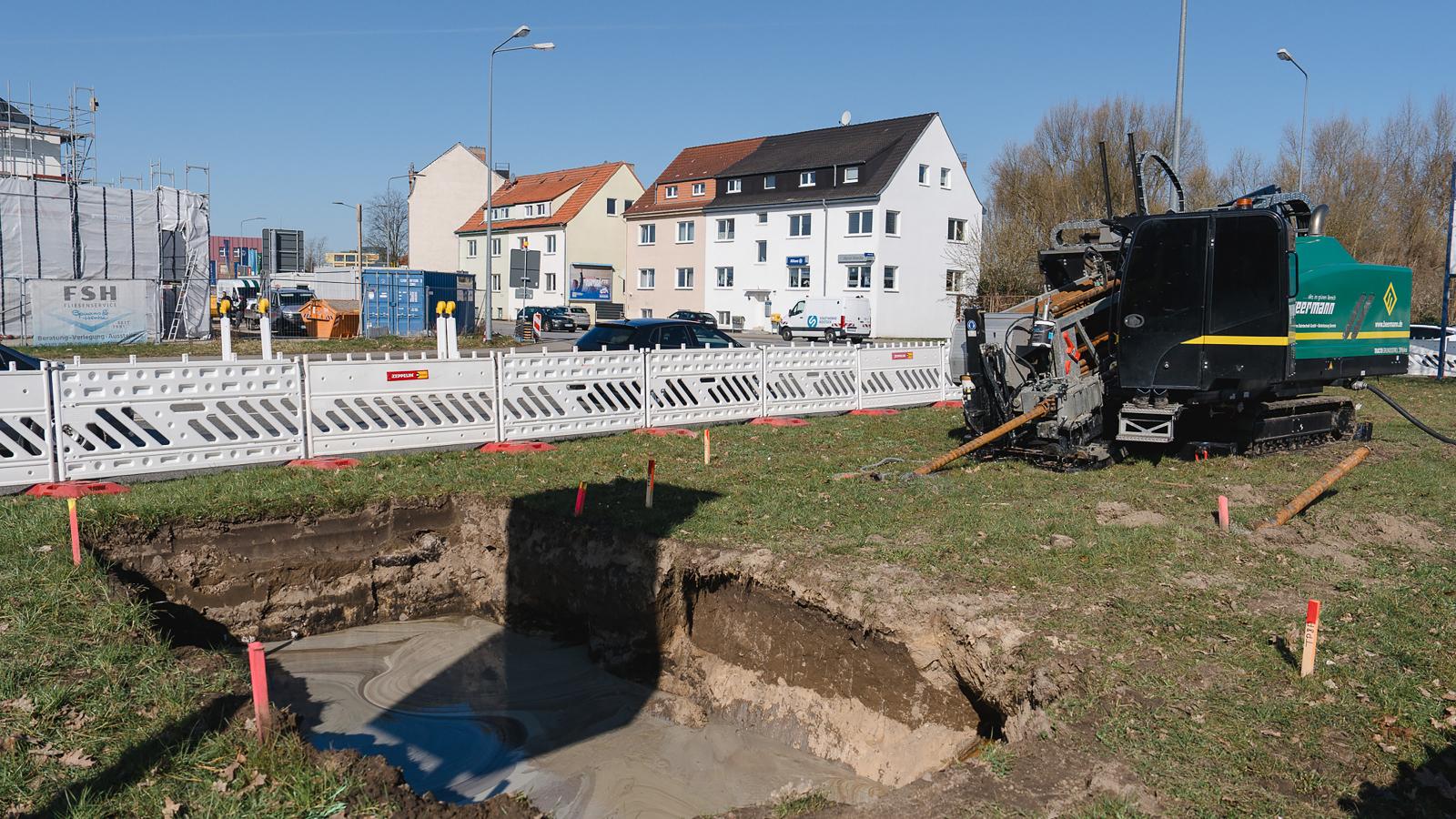

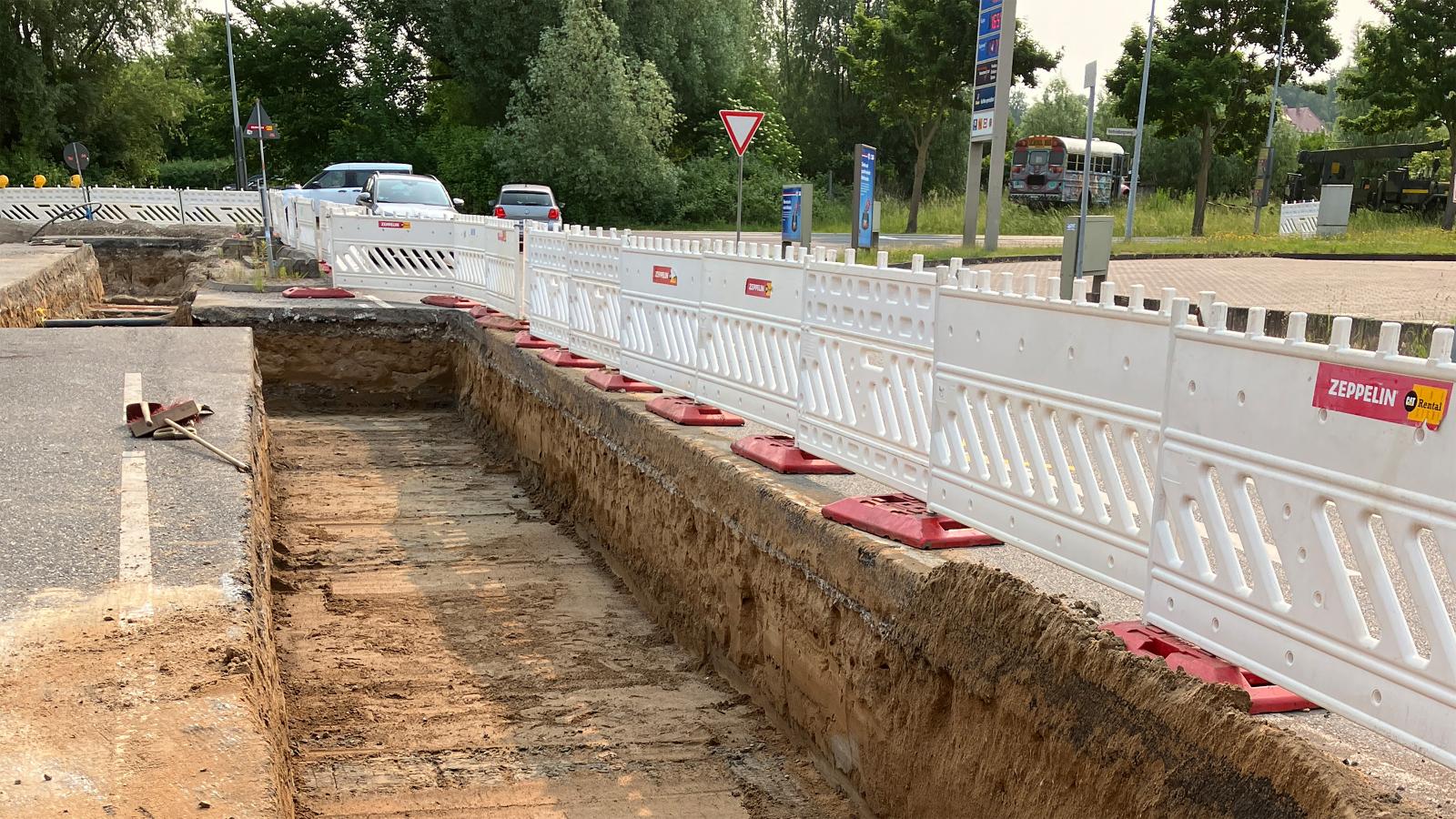

Unterquerung der Rövershäger Chaussee mittels Spülbohrverfahren. Es wird eine Start- und Zielgrube für die Bohrungen geschaffen. Nach Herstellung von zwei Bohrungen werden Fernheizkabel eingezogen.

Welche Beeinträchtigungen wird es geben?

Bitte die Beschilderung vor Ort beachten.. Vollsperrung der Straße Verbindungsweg im betroffenen Bauabschnitt Phase 2. Die Kleingartenanlage ist vom Süden her für Fahrzeuge erreichbar. Der Fuß- und Radweg bleibt im gesamten Verbindungsweg frei. Der Fußweg zwischen Petridamm und Rövershäger Chaussee ist im direkten Umfeld der Baugrube/Rohrgraben gegebenenfalls zeitweise gesperrt.

Wann wird gebaut?

Ende Mai bis Ende Juni

Wo wird gebaut?

Von der Kreuzung Verbindungsweg vor der ESSO-Tankstelle bis zum Einfahrtsbereich „An der Herrenwiese“

Was wird gebaut?

Tief- und Rohrbau im nördlichen Teil der Zufahrtsstraße „An der Herrenwiese"

Welche Beeinträchtigungen wird es geben?

Bitte die Beschilderung vor Ort beachten. Halbseitige Sperrung im nördlichen Teil der Zufahrtsstraße. Die Zufahrt zum REPO-Markt, ESSO-Tankstelle und Zum Wohngebiet „An der Herrenwiese“ wird stets gewährleistet.
Der Fuß- und Radweg bleibt im gesamten Verbindungsweg frei.

Wann wird gebaut?

Start Ende Juni bis Anfang August

Wo wird gebaut?

Petridamm östlicher Bereich

Was wird gebaut?

Tief- und Rohrbau im Grünstreifen mit Querung des östlichen Teils der Straße Petridamm

Welche Beeinträchtigungen wird es geben?

Bitte die Beschilderung vor Ort beachten. Vollsperrung der Straße Petridamm (östlichen Teil). Eine Umleitung über den Kadamsweg ist ausgeschildert. Fahrspureinengung in der Hauptstraße Petridamm. Der Fußweg zwischen Petridamm und Rövershäger Chaussee ist im direkten Umfeld der Baugrube/Rohrgraben gegebenenfalls zeitweise gesperrt.


Unser Baustellen-Blog

In unserem laufenden Blog zeigen wir mit Interviews, Details zu den Bauabschnitten und Fotos, noch mehr Hintergründe zu der Baustelle im Verbindungsweg.

05.03.2025 Rohrbau im 1. Bauabschnitt fertig

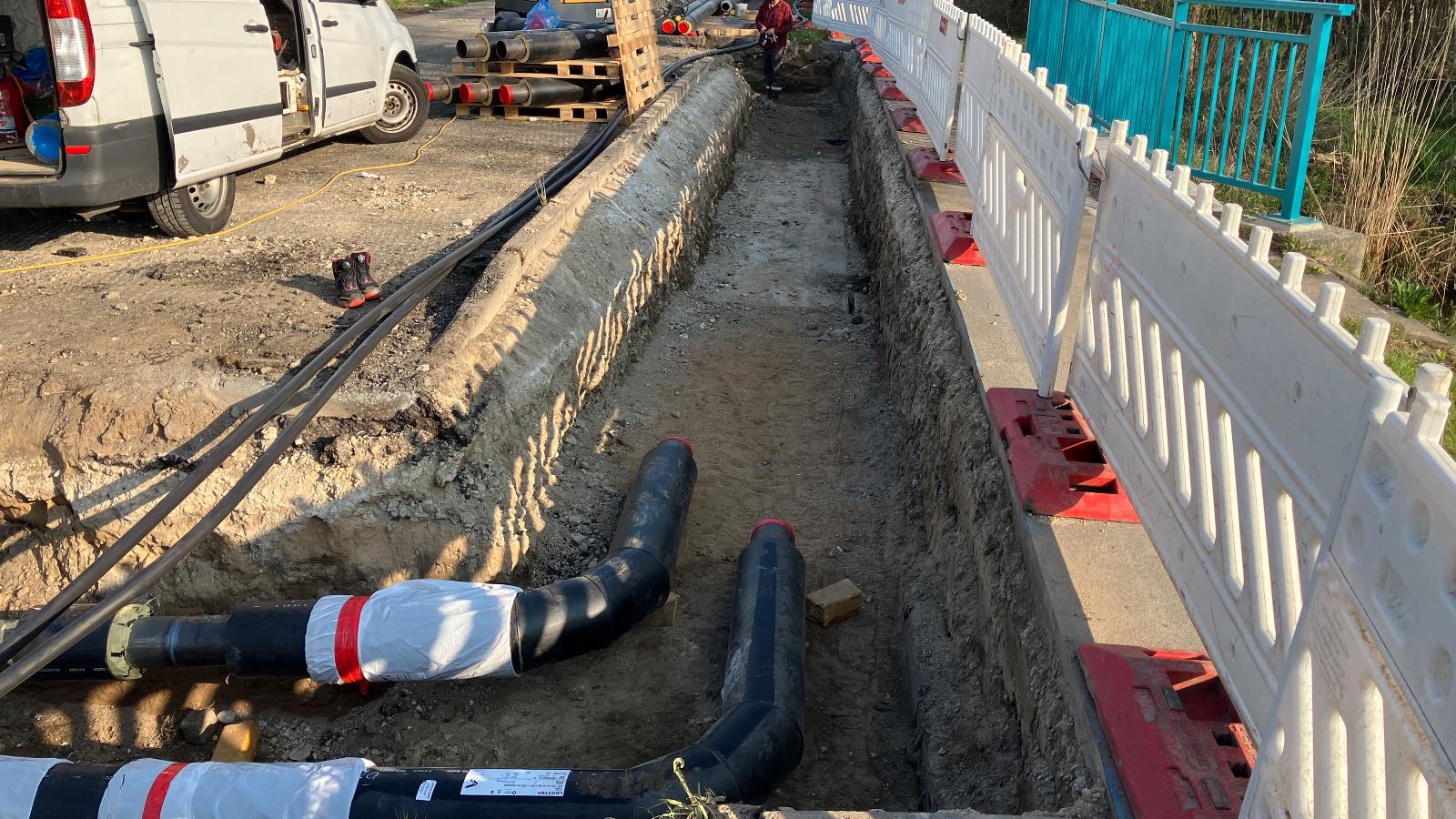

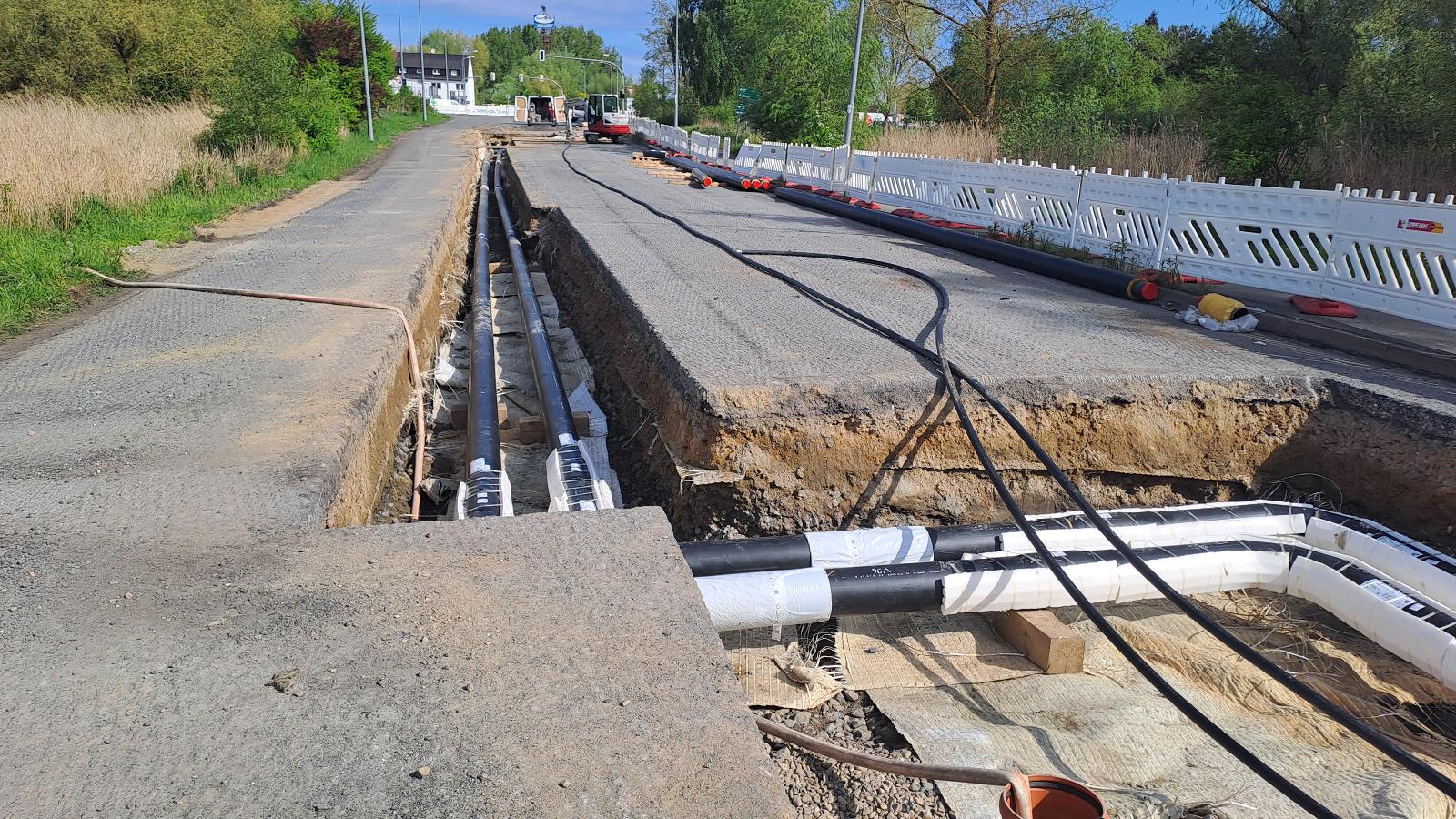

Die Bauarbeiten im Verbindungsweg schreiten wie geplant voran. Die Verlegung der Leitungen im ersten Bauabschnitt wurden abgeschlossen. Anschließend wird der Rohrgraben nun noch verfüllt und es werden Schutzrohre für die vorhandenen Breitbandkabel verlegt. Die Wiederherstellung des Straßenbaus erfolgt bis 21. März, so dass am 24. März die zweite Bauphase fristgerecht starten kann.

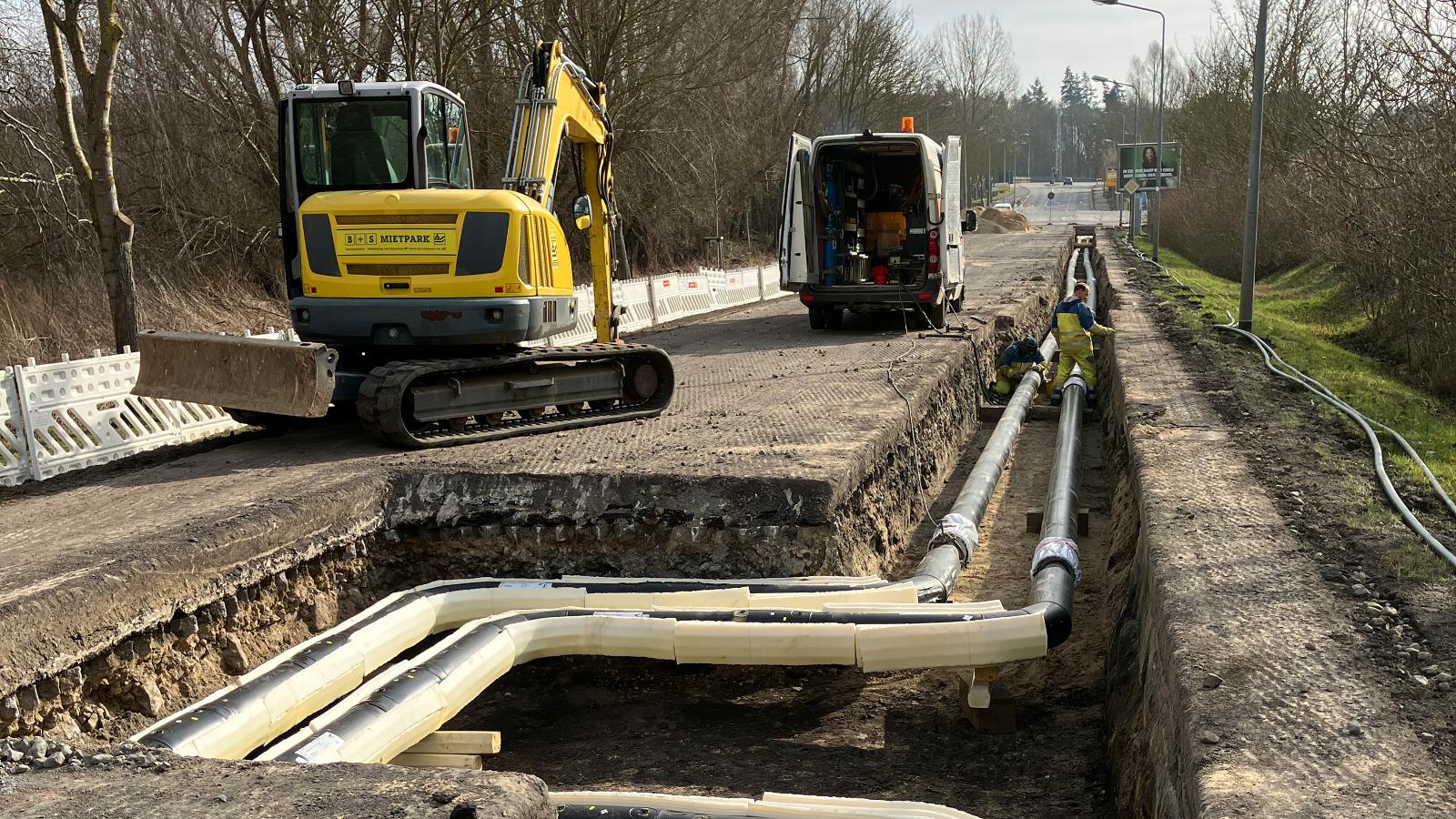

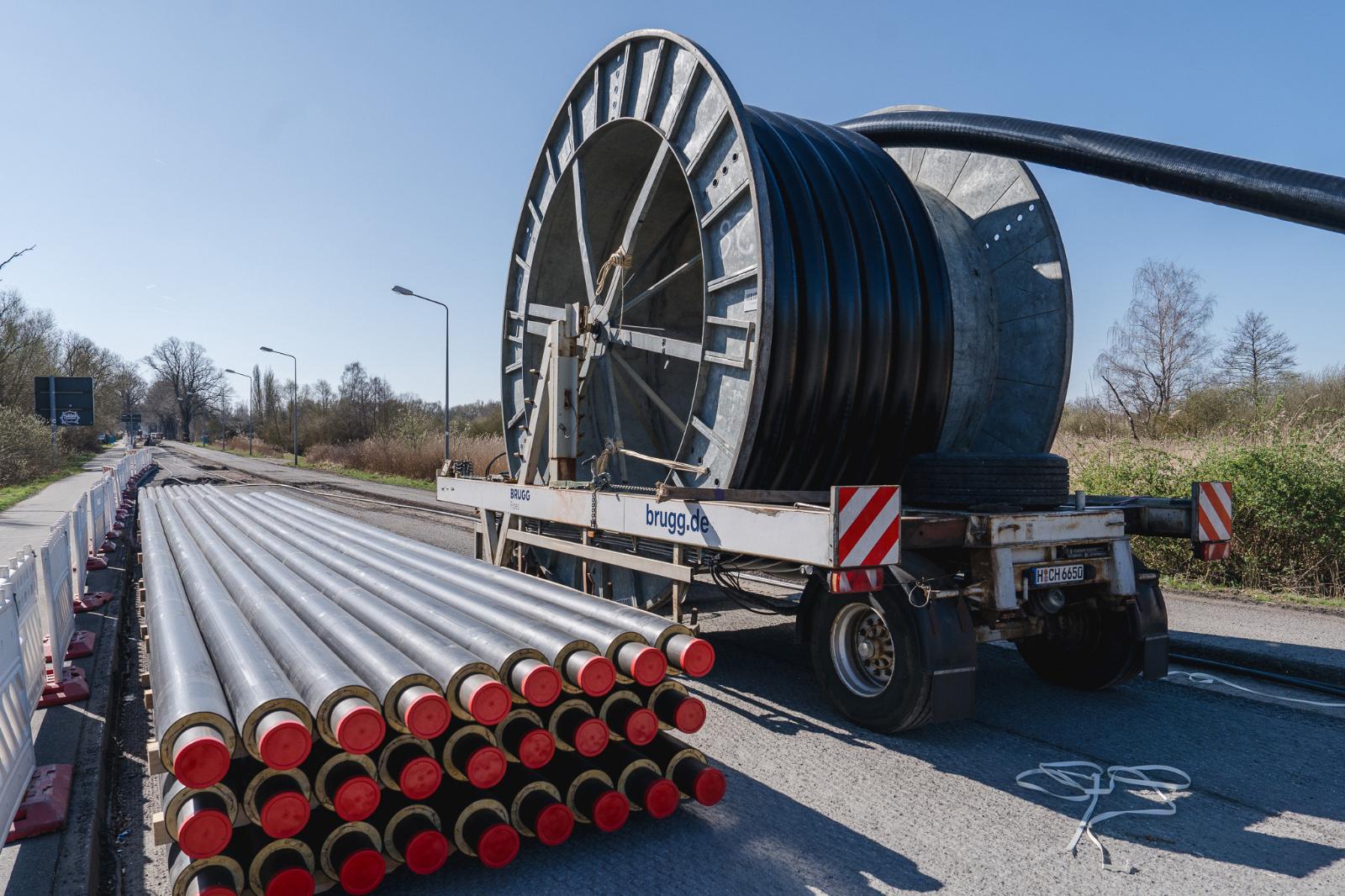

Insgesamt wurden für die erste Bauphase etwa 500 Meter Kunststoffmantelrohr verlegt und durch 54 Schweißnähte verbunden.
Pressesprecher Alexander Christen informiert über den neuen Baustart am 24. Februar 2025
Mediale Begleitung

Das Anliegertreffen fand auch medial Beachtung: Hörfunk- und Regionalfernsehteams waren vor Ort, um über das Projekt und die Anliegen der Bürger zu berichten. Damit wurde sichergestellt, dass auch die breite Öffentlichkeit über den Fortschritt der Fernwärmeversorgung in Rostock informiert bleibt.

Die Veranstaltung war ein wichtiger Schritt, um Transparenz zu schaffen und den Dialog zwischen den Beteiligten zu fördern. Die Anlieger konnten ihre Anliegen direkt mit den Verantwortlichen besprechen, sodass ein reibungsloser Ablauf der Bauarbeiten gewährleistet werden kann.

Unser Kollege Nils Lemmrich, Bau- und Anlagenwirtschaft SWR AG, fasst die wichtigsten Informationen für Sie zusammen.
