Energie
für die Zukunft.
Für uns.
Energie von morgen
Für eine Versorgung der Hansestadt und der Region haben wir im Nordwesten Rostocks einen Wärmespeicher gebaut, der wie in einer überdimensionalen Thermosflasche 45 Millionen Liter heißes Wasser speichert. Diese Menge reicht aus, um Rostock ein Wochenende mit Warmwasser zu versorgen – für Ihre Heizung oder Dusche.
Mit dem etwa 55 Meter hohen Wärmespeicher aus Stahl setzen wir effektiv und wirtschaftlich die klimapolitischen Ziele der Hansestadt und der Bundesregierung weiter um. Durch unsere vergrünte Wärme können wir unser Heizkraftwerk flexibler regulieren und den CO2 -Ausstoß für ein gesundes Klima verringern.
So funktioniert der Speicher

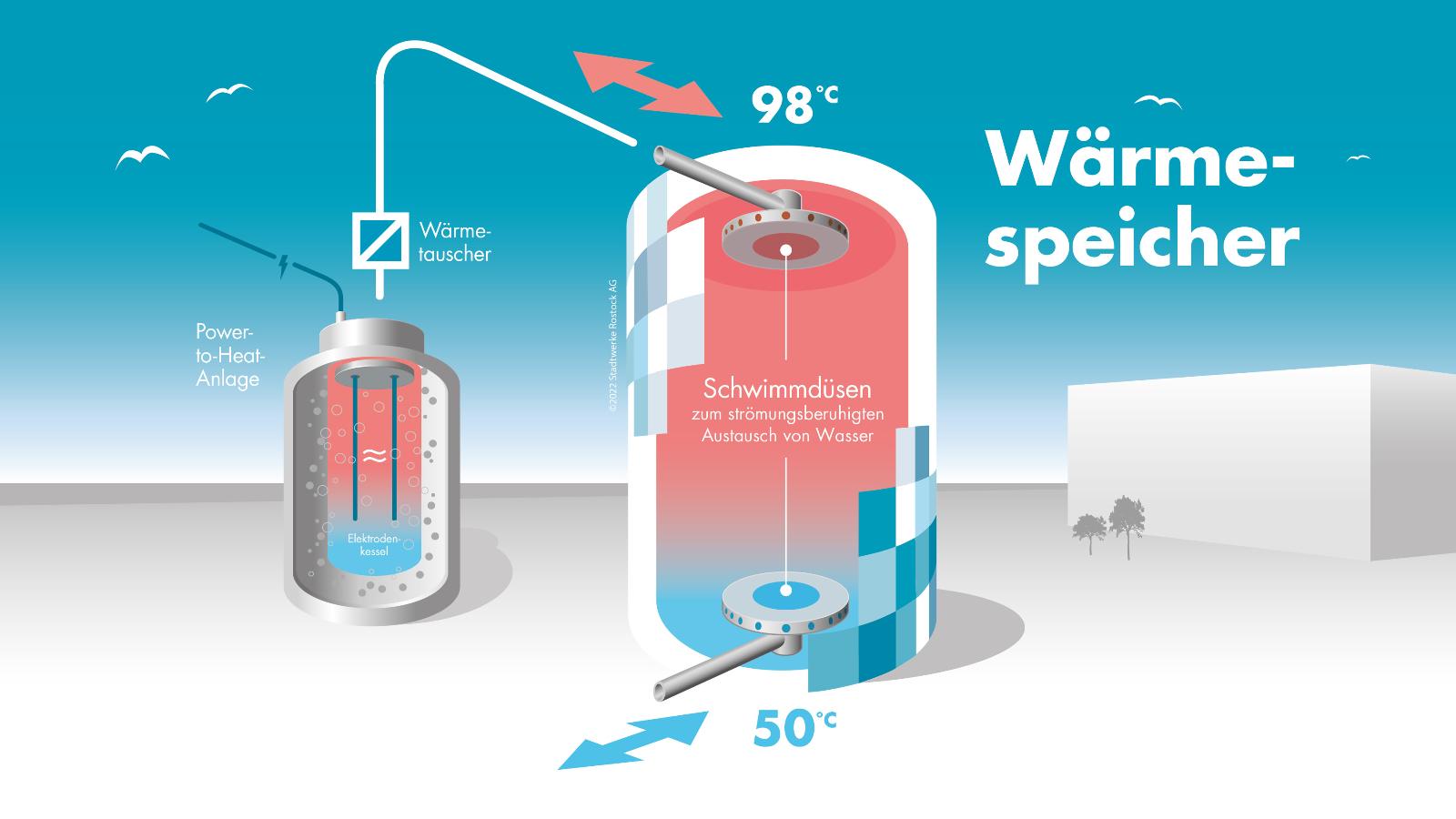

Direkt neben dem Speicher ist unsere Power-to-Heat Anlage entstanden. Sie nutzt überschüssigen Strom aus Wind- und Solarenergie, um daraus Wärme zu erzeugen und den Speicher aufzuladen. So nutzen wir grünen Strom (Power), der sonst nicht gespeichert werden würde und wandeln ihn in Wärme (Heat) um. Diese Energie in Form von warmen Wasser wird mit einer Temperatur von 98°C im Speicher vorgehalten.
Vereinfacht kann man sich den Speicher als überdimensionale Thermosflasche vorstellen, während die Power-to-Heat Anlage dem Prinzip eines Tauchsieders ähnelt.
- Dezember 2022
Der Speicher hat Mitte Dezember den Probebetrieb erfolgreich absolviert. Mit Beginn des neuen Jahres startet der Regelbetrieb.
- April 2022
Der Speicher geht nach ca. zwei Jahren Bauzeit in den Testbetrieb. In den kommenden Monaten testen und überprüfen wir alle Systeme des Speichers.
- März 2022
Am Speicher finden noch die letzten Verkabelungsarbeiten von Steuerungs- und Messinstrumenten statt.
- Januar 2022
Im Pumpenhaus werden die elektro- und leittechnischen Verkabelungsarbeiten abgeschlossen. Zur Überprüfung des fehlerfreien Betriebes führen wir Signal- und Funktionstests durch. Zudem sind die Installationsarbeiten des Heizungs-Klima-Lüftungssystems beendet worden.
- Ende 2021
Die Isolierarbeiten der äußeren Hülle beginnen. Um optisch in das Erscheinungsbild der Umgebung zu passen, wurden sechs verschiedenfarbige Trapezflächen (jeweils 3 mal 3 Meter) montiert.
- 4. Oktober 2021
Seit dem 4. Oktober befüllen wir den Tank mit aufbereitetem Trinkwasser. Es wird zuvor entsalzen und entgast. Anschließend prüfen wir die Dichtigkeit des Tanks.
- Ende September 2021
Wir haben den Stahl- und Rohrleistungsbau der Rohrtrasse beendet. Diese 250 Meter lange Trasse verbindet den Wärmespeicher hydraulisch mit dem Fernwärmenetz.
- 1. September 2021
Zusammen mit Vertretenden aus Politik, Wirtschaft, Energie und dem Vorstand der Rostocker Stadtwerke wird das Richtfest des Wärmespeichers gefeiert. Es ist die letzte Möglichkeit, den noch leeren, 55 Meter hohen Speicher zu betreten. Eine Ton- und Lichtinstallation schafft dafür eine besondere Atmosphäre.
- Ende April 2021
Der Speicher hat eine Größe von 33 Metern erreicht. 22 weitere Meter fehlen bis zur endgültigen Höhe.
- Ende Februar 2021
Der Wärmespeicher hat bereits eine Höhe von 18 Metern. Zirka die Hälfte der Fundamente für die Rohrbrücke vom Pumpenhaus zur Einspeisestelle sind fertig. Der Boden wurde ausgehoben und jeweils eine Sauberkeitsschicht (Magerbeton) eingebracht. Dann wurden Bewehrungskörbe eingeschalt und zum Schluss mit Beton ausgegossen.
- Januar 2021
Das Wasser des Wärmespeichers wird über das Pumpenhaus ins zentrale Wärmeversorgungsnetz eingespeist. Teilsegmente der dafür nötigen Rohrleitungen wurden jetzt vormontiert und zusammengeschweißt. Die so entstandenen Baugruppen lagern bis zur Endmontage im Pumpenhaus.
- Dezember 2020
Das Stellen der ersten beiden so genannten Schüsse des Wärmespeichers beginnt und damit die Errichtung des eigentlichen Tanks. Durch vertikale Blechringe, die miteinander verschweißt werden, wächst der Speicher in die Höhe.
- seit November 2020
Beginn des Anlagenbaus innerhalb des Gebäudes mit Errichtung der Bühnenkonstruktion
- November 2020
Beginn Montage des Speicherbehälters und Rohrtrasse
- Oktober 2020
Fertigstellung Pumpenhaus und Gründung
- September 2020
Herstellung Kranaufstellfläche
- August 2020
Werkplanung Rohrtrasse und Bühnenkonstruktion Pumpenhaus
- ab Juli 2020
Herstellung des Fundaments des Wärmespeichers. Dieses besteht aus einer Pfahlkopfplatte und darunter angeordneten Bohrpfählen.
- April - Juni 2020
Vorbereitende Maßnahmen für die Errichtung eines zum Wärmespeicher zugehörigen Pumpenhauses.
- 27. März 2020
Die Stadtwerke Rostock legen offiziell den Grundstein für den Wärmespeicher. Aufgrund der Schutzmaßnahmen zur Eindämmung des neuartigen Coronavirus fand die Zeremonie ohne Gäste und Pressevertreter statt.
- 5. Februar 2020
Die Arbeiten am Fundament beginnen.
- Dezember 2019
Wir erteilen den Bauauftrag für das Fundament des Wärmespeichers.
- November 2019
Wir erhalten die Baugenehmigung.
- März 2019 - September 2019
Das Baufeld auf unserem Betriebsgelände wird für die Bebauung geprüft und vorbereitet.
- September 2018
Die Genehmigungsplanungen beginnen und die Ausschreibungen werden vorbereitet.
- Juni 2018
Der Aufsichtsrat der Stadtwerke Rostock stimmt dem Großprojekt zu.
